上一篇
机架式服务器导轨安装
- 云服务器
- 2025-07-27
- 5
架式服务器 导轨安装需对准孔位,滑入固定,确保水平稳固,连接电源线缆即完成部署
前期准备
工具与材料清单
| 序号 | 名称 | 用途说明 |
|---|---|---|
| 1 | 十字螺丝刀 | 拆卸/安装固定螺栓 |
| 2 | 防静电手套 | 防止静电损坏设备 |
| 3 | 水平仪 | 确保导轨水平对齐机柜框架 |
| 4 | 卷尺 | 测量安装间距及深度 |
| 5 | 服务器专用导轨套件 | 包含滑轨、托架、锁扣组件 |
安全规范
断电操作:确认机柜电源已关闭并拔掉插头;
️ 承重检查:核实目标U位的最大负载是否匹配服务器重量;
防护措施:佩戴护目镜避免金属碎屑飞溅。


安装步骤详解
▶ Step 1:定位安装孔位
- 根据服务器底部预留的4个M6螺纹孔(通常呈矩形分布),在机柜对应U位两侧立柱上标记垂直中心线,使用水平仪校准两柱间的平行度误差<2mm。

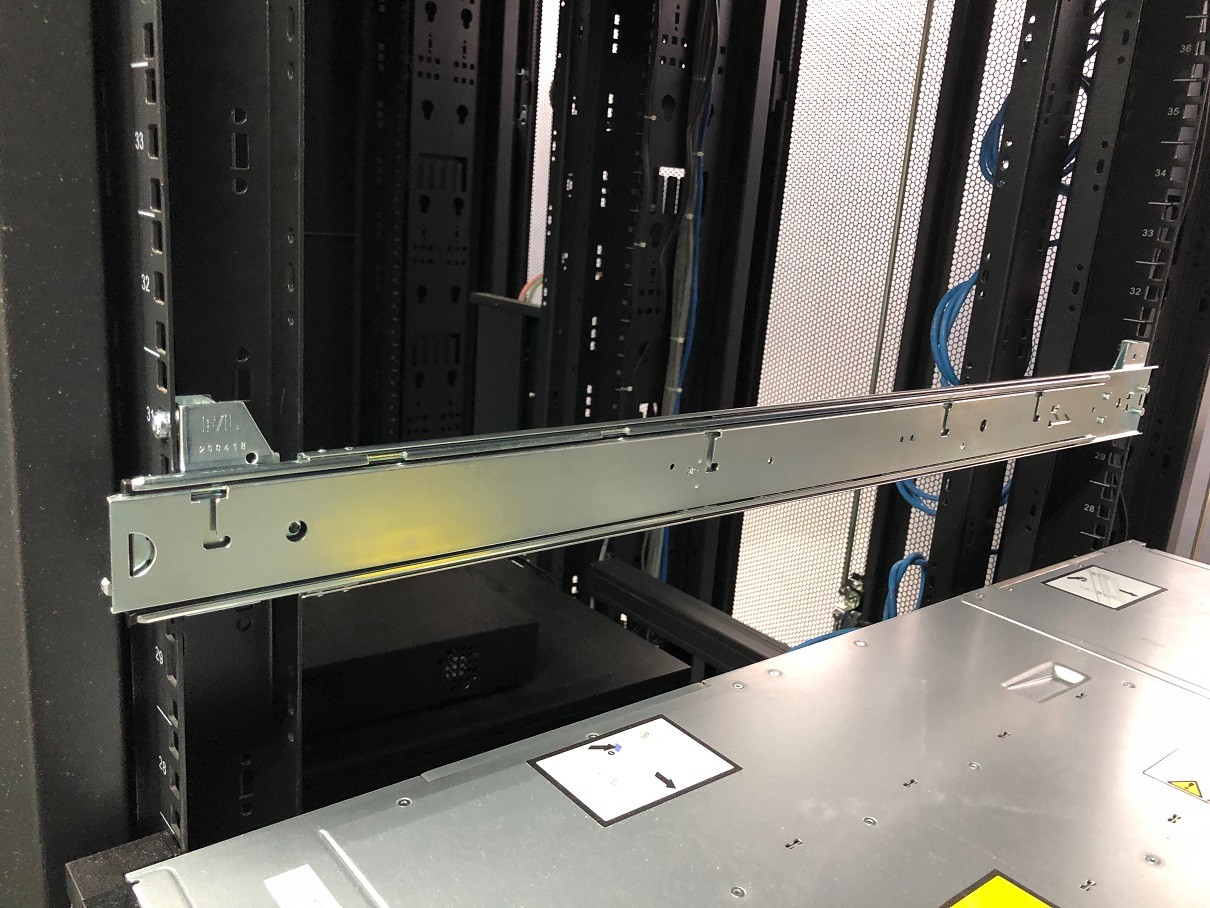

▶ Step 2:组装滑动导轨
| 部件名称 | 安装方式 | 注意事项 |
|---|---|---|
| 前导向槽 | 卡入机柜方孔条前端卡槽 | 确保弹簧销钉完全弹出 |
| 后支撑臂 | 通过快拆铰链与前段连接 | 调节角度使坡度≤5° |
| 防脱钩装置 | 嵌入导轨末端凹槽 | 测试手动拉扯无位移 |
▶ Step 3:固定服务器至导轨
- 将服务器沿导轨缓慢推入至限位挡块处;
- 依次拧紧四角的蝶形螺母(扭矩值参考说明书,一般为3-5N·m);
- 轻晃机体检查稳固性,确认无晃动异响。
▶ Step 4:线缆管理优化
采用扎带附带电源线与网络跳线,保持与风扇进风口≥10cm距离,推荐使用理线器固定冗余线缆,避免阻碍散热通道。

调试与验证
| 检测项目 | 合格标准 | 异常处理方案 |
|---|---|---|
| 推拉顺畅度 | 单手可平稳抽出>80%行程 | 调整导轨滚轮间隙或润滑 |
| 锁定可靠性 | 承受水平方向50N拉力不脱落 | 更换高强度弹簧插销 |
| 振动传导测试 | 工作状态下噪音<65dB(A) | 加装橡胶减震垫片 |
常见问题与解答
Q1: 为什么服务器推入时感觉卡顿?
A: 可能原因包括:①导轨变形导致轨道偏移;②机房地面不平引发机柜倾斜;③滑块积尘影响滑动,建议用塞尺测量导轨直线度(允差≤0.5mm/m),并用压缩空气清洁滑道。
Q2: 能否在不同品牌的机柜间通用导轨?
A: EIA-310标准规定了19英寸宽的主流规格,但深度和孔距可能存在差异,跨品牌使用时需注意:确认机柜立柱宽度≥482.6mm(19英寸)、侧板开孔符合ANSI/EIA兼容性要求,非标准机柜建议定制
