PDM网络图是什么?如何用关键路径法优化项目进度?
- 虚拟主机
- 2025-12-21
- 4

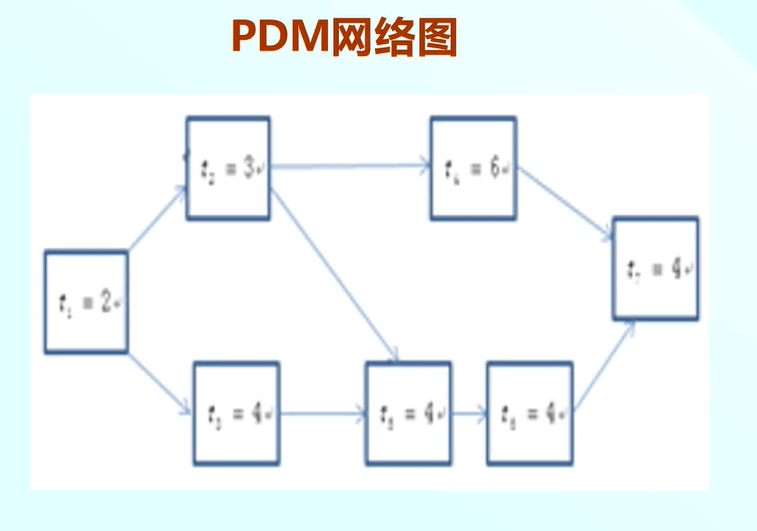

pdm网络图,即 precedence diagram method,是一种在项目管理中广泛使用的网络图技术,主要用于展示项目中各项任务之间的逻辑关系和先后顺序,与传统的甘特图不同,pdm网络图更侧重于任务间的依赖关系,通过节点和箭头清晰地表征任务流程,为项目进度计划的制定、优化和控制提供了直观的工具,pdm网络图的核心在于通过四种基本依赖类型来描述任务间的逻辑约束,这四种类型分别是完成开始(fs)、开始开始(ss)、完成完成(ff)和开始完成(sf),其中完成开始(fs)是最常见的一种依赖关系,即前序任务完成后,后续任务才能开始,在建筑工程项目中,地基施工完成后才能进行主体结构施工,这种关系就可以通过fs依赖来表示,pdm网络图中的节点通常代表一个任务或活动,节点内会标注任务名称、工期、最早开始时间、最早完成时间、最晚开始时间和最晚完成时间等关键信息,而箭头则表示任务间的依赖关系和流向,通过计算网络图中的关键路径,即总时差为零的任务序列,项目经理可以识别出影响项目总工期的关键任务,从而对这些任务进行重点监控和资源调配,确保项目按时完成,pdm网络图还可以帮助项目经理识别潜在的资源冲突和进度风险,通过调整任务的开始时间或依赖关系来优化项目计划,在实际应用中,pdm网络图的绘制需要基于项目的工作分解结构(wbs),将项目分解为具体的任务和子任务,然后分析任务间的逻辑关系,确定依赖类型,最后根据这些信息绘制网络图并计算时间参数,一个软件开发项目可以分为需求分析、系统设计、编码实现、测试部署等阶段,每个阶段又可以细分为多个任务,通过pdm网络图可以清晰地展示这些任务之间的先后顺序和依赖关系,为了更好地理解pdm网络图的应用,以下通过一个简单的项目示例进行说明,假设一个项目包含任务a、任务b、任务c和任务d,其中任务a的工期为3天,任务b的工期为5天,任务c的工期为4天,任务d的工期为6天,任务a完成后任务b才能开始(fs),任务a完成后任务c才能开始(fs),任务b和任务c都完成后任务d才能开始(fs),根据这些信息,可以绘制出pdm网络图,并计算各任务的最早开始时间、最早完成时间、最晚开始时间和最晚完成时间,通过计算,可以确定该项目的关键路径为任务a→任务b→任务d,总工期为14天,而任务c的总时差为2天,意味着任务c可以延迟2天开始而不影响项目的总工期,pdm网络图的优势在于它能够清晰地展示任务间的复杂逻辑关系,适用于大型、复杂项目的进度管理,同时通过关键路径分析可以帮助项目经理有效地控制项目进度,pdm网络图的绘制和计算相对复杂,需要借助专业的项目管理软件(如microsoft project、primavera p6等)来完成,对于小型项目而言,可能会显得过于繁琐,pdm网络图中的依赖关系一旦确定,修改起来可能会比较困难,因此需要在项目计划阶段充分分析和确认任务间的逻辑关系,pdm网络图是一种强大的项目管理工具,通过直观的网络图形式和关键路径分析,帮助项目经理更好地理解项目结构、优化进度计划、控制项目风险,从而提高项目的成功率,在实际应用中,项目经理需要结合项目的具体情况,合理使用pdm网络图,并结合其他项目管理工具和方法,确保项目的顺利实施。

相关问答FAQs:

-
问:pdm网络图与甘特图的主要区别是什么?
答:pdm网络图和甘特图都是项目管理中常用的进度计划工具,但它们的侧重点不同,pdm网络图主要展示任务间的逻辑依赖关系,通过节点和箭头表示任务流程,适合分析复杂的项目结构和关键路径;而甘特图则通过条形图展示任务的开始时间、结束时间和工期,更直观地显示项目的时间进度和任务重叠情况,甘特图更适合向项目干系人展示项目进度,而pdm网络图更适合项目经理进行进度计划的制定和优化。
-
问:如何确定pdm网络图中的关键路径?
答:确定pdm网络图中的关键路径需要通过计算各任务的最早开始时间(es)、最早完成时间(ef)、最晚开始时间(ls)和最晚完成时间(lf),然后计算每个任务的总时差(tf=lses或lfef),总时差为零的任务即为关键任务,这些任务依次连接形成的路径就是关键路径,关键路径上的任务延迟会导致整个项目的总工期延迟,因此项目经理需要对这些任务进行重点监控和管理。
