平流式预沉池设计计算中如何确定关键参数与步骤?

平流式预沉池设计计算

平流式预沉池是污水处理系统中重要的预处理单元,通过重力沉降作用去除原水中的悬浮固体,有效减轻后续处理单元的负荷,其设计计算需遵循《室外排水设计规范》(GB 50014-2006)等标准,结合实际进水水质、处理规模及场地条件,确保处理效果与运行稳定性,以下从设计、关键参数、计算步骤、实例分析及注意事项等方面展开说明。

平流式预沉池为矩形水池结构,水流沿池长方向平行流动,通过重力沉降实现悬浮物去除,典型结构包括进水区、沉淀区、出水区及污泥区,进水通过穿孔墙或格栅均匀分布至沉淀区,出水经溢流堰收集,污泥通过重力排泥或机械刮泥装置排出,其设计核心是通过合理的水力条件与几何尺寸,保证悬浮物有效沉降。

主要设计参数

平流式预沉池的设计参数需根据处理规模、进水水质及处理要求确定,关键参数如下:

参数名称 符号 定义 常见取值范围
设计流量 ( Q ) 污水最大设计流量,单位:( \text{m}^3/\text{h} ) 根据实际进水流量确定
水力停留时间 ( \theta ) 污水在沉淀区停留的时间,单位:( \text{h} ) 1~2 h(高浊度水可延长)
表面负荷 ( q ) 单位池表面积单位时间通过的流量,单位:( \text{m}^3/(\text{m}^2\cdot\text{h}) ) 1~3(推荐1.5~2.5)
池体尺寸 ( L, B, H ) 沉淀区长度、宽度、有效水深,单位:( \text{m} ) L:B:H ≈ 3:1:1.5(可调整)
污泥区容积 ( V_s ) 用于储存与排出的污泥体积,单位:( \text{m}^3 ) 根据污泥产量与排放周期

设计计算步骤

平流式预沉池设计需按以下步骤进行,确保各参数逻辑关联、计算严谨:

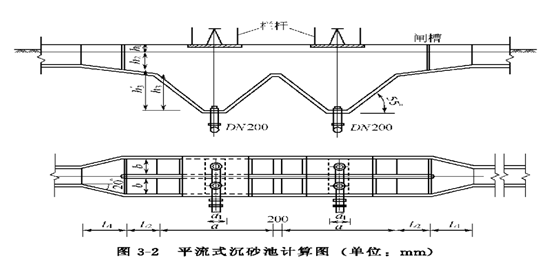

平流式预沉池设计计算中如何确定关键参数与步骤? 第1张

确定设计流量

设计流量需考虑实际进水量的变化,通常取最大设计流量 ( Q_{\text{max}} ) 乘以流量变化系数 ( Kz ):

[ Q = Q{\text{max}} \times K_z ]

( K_z ) 一般取1.2~1.5(如工业废水或雨水调蓄池可取更高值)。

计算水力停留时间

水力停留时间 ( \theta ) 由沉淀区有效容积 ( V ) 与设计流量 ( Q ) 确定:

[ \theta = \frac{V}{Q} ]

沉淀区有效容积 ( V ) 为池体长度 ( L )、宽度 ( B )、有效水深 ( H ) 的乘积:

[ V = L \times B \times H ]

确定表面负荷

表面负荷 ( q ) 是单位池表面积单位时间的流量,反映池体处理能力:

[ q = \frac{Q}{L \times B} ]

表面负荷需结合进水悬浮物浓度(( C_0 ))及沉降性能调整,通常取1~3 ( \text{m}^3/(\text{m}^2\cdot\text{h}) )。

平流式预沉池设计计算中如何确定关键参数与步骤? 第2张

计算池体尺寸

根据水力停留时间与表面负荷反推池体尺寸,优先保证沉淀区有效容积满足要求,通常按比例设计池体(如 ( L:B:H = 3:1:1.5 )),再通过试算调整:

  • 有效水深 ( H ):取1.0~1.8 m(需考虑排泥高度与超高);
  • 长度 ( L ):根据场地长度及水流稳定性确定,一般不小于3倍宽度;
  • 宽度 ( B ):由表面负荷反推 ( B = \frac{Q}{q \times L} );
  • 容积校核:确保 ( V \geq Q \times \theta \times 3600 )(单位转换后验证)。

计算污泥区容积

污泥区容积 ( V_s ) 根据污泥产量(( P ),单位:( \text{m}^3/(\text{m}^3\cdot\text{d}) ))与设计流量计算:

[ V_s = Q \times \theta_s \times P ]

( \theta_s ) 为污泥龄(通常取1~3 d),( P ) 可通过试验或经验公式(如爱因斯坦公式)确定。

设计实例

以某污水处理厂平流式预沉池设计为例,设计流量 ( Q_{\text{max}} = 500 \, \text{m}^3/\text{h} ),流量变化系数 ( K_z = 1.2 ),进水悬浮物浓度 ( C_0 = 200 \, \text{mg/L} ),水力停留时间 ( \theta = 1.5 \, \text{h} ),表面负荷 ( q = 2 \, \text{m}^3/(\text{m}^2\cdot\text{h}) )。

  • 设计流量计算

    [ Q = 500 \times 1.2 = 600 \, \text{m}^3/\text{h} ]

    平流式预沉池设计计算中如何确定关键参数与步骤? 第3张

  • 沉淀区有效容积

    取 ( L = 30 \, \text{m} ),( B = 10 \, \text{m} ),则有效水深 ( H = \frac{Q \times \theta \times 3600}{L \times B} = \frac{600 \times 1.5 \times 3600}{30 \times 10} = 1.68 \, \text{m} ),取 ( H = 1.5 \, \text{m} ),容积 ( V = 30 \times 10 \times 1.5 = 4500 \, \text{m}^3 )。

  • 表面负荷验证

    [ q = \frac{600}{30 \times 10} = 2 \, \text{m}^3/(\text{m}^2\cdot\text{h}) ],符合设计要求。

  • 污泥区容积计算

    取污泥龄 ( \theta_s = 2 \, \text{d} ),污泥产量 ( P = 0.02 \, \text{m}^3/(\text{m}^3\cdot\text{d}) ),则:

    [ V_s = 600 \times 2 \times 0.02 = 24 \, \text{m}^3 ]

    实际设计时需增加安全系数,取 ( V_s = 30 \, \text{m}^3 )。

设计注意事项

  1. 进水水质波动:原水浊度、悬浮物浓度变化会影响沉降效果,需设置调节池或预曝气装置稳定水质。
  2. 水流短路防控:进水口与出水口位置需合理布置,避免短流,通常进水口设于池首,出水口设于池尾,中间设导流墙。
  3. 排泥管理:定期排泥(如每日1~2次)防止污泥积聚,影响沉降空间;采用机械刮泥时需保证刮泥板与池底间隙(约0.1~0.2 m)。
  4. 浮渣收集:设置浮渣收集槽,及时排除池面浮渣,避免堵塞出水口。

常见问题解答(FAQs)

  1. :平流式预沉池的水力停留时间如何确定?

    :水力停留时间需根据设计流量、沉淀区容积及处理要求综合确定,通常取1~2小时(高浊度原水可延长至2小时以上),当进水悬浮物浓度高、沉降性能差时,可延长停留时间至2小时,以提高去除率。

  2. :设计表面负荷与哪些因素有关?

    :表面负荷主要受进水悬浮物浓度、水力停留时间及污泥沉降性能影响,若进水悬浮物浓度低、污泥沉降性能好,可适当提高表面负荷(如3 ( \text{m}^3/(\text{m}^2\cdot\text{h}) ));反之,需降低表面负荷(如1 ( \text{m}^3/(\text{m}^2\cdot\text{h}) ))以保证沉降效果,场地条件(如池体长度限制)也会间接影响表面负荷的取值。

通过以上设计步骤与注意事项,可确保平流式预沉池的科学设计与高效运行,为后续污水处理单元提供稳定、优质的进水水质。
