互联网公司项目进度怎么管?项目进度管理工具推荐

在互联网行业,项目进度管理不仅仅是排定时间表,更是应对高频迭代、需求多变和技术复杂性的核心能力,传统的瀑布式管理往往难以适应互联网“小步快跑、快速试错”的节奏,现代互联网公司普遍采用敏捷(Agile)与精益(Lean)相结合的管理方法论,以下将从核心方法论、关键流程控制、工具链支持以及常见痛点应对四个维度,详细解析互联网公司如何高效管理项目进度。

核心管理方法论:从瀑布到敏捷的演进

互联网项目通常具有需求模糊、变化快、周期短的特点,因此单一的管理模式已不再适用,目前主流的做法是混合模式或纯敏捷模式。

  1. Scrum 框架的应用

    Scrum 是目前最流行的敏捷框架,它将项目划分为固定的时间周期(Sprint,通常为2-4周),每个 Sprint 结束时,团队必须交付一个可工作的软件增量,这种机制强制团队进行短周期的规划、执行和回顾,确保持续交付价值。

    • 角色明确:产品负责人(PO)负责需求优先级,Scrum Master 负责移除障碍,开发团队负责执行。
    • 仪式规范:包括每日站会(Daily Stand-up)、Sprint 计划会、评审会和回顾会,确保信息透明和快速纠偏。
  2. Kanban(看板)方法的引入

    对于运维、技术支持或需求流动极快的团队,Kanban 比 Scrum 更灵活,它强调可视化工作流和限制在制品数量(WIP Limit),通过限制同时进行的工作项,团队能更快发现瓶颈,提高流转效率。

  3. 混合模式(Hybrid)

    许多大型互联网公司采用“大敏捷”模式,即在宏观层面使用里程碑管理(类似瀑布),在微观执行层面使用 Scrum 或 Kanban,这种方式既保证了战略方向的稳定性,又保留了执行层的灵活性。

关键流程控制:确保进度可视与可控

进度管理的核心在于“可视”和“可控”,互联网公司通常通过以下关键节点来控制进度偏差:

  1. 需求拆解与估算

    互联网公司项目进度怎么管?项目进度管理工具推荐 第1张

    • 用户故事地图:将大需求拆解为小的、可独立交付的用户故事(User Story)。
    • 故事点估算:使用斐波那契数列(1, 2, 3, 5, 8…)进行相对估算,而非绝对时间估算,这有助于团队识别复杂任务,并基于历史速度(Velocity)预测交付能力。
  2. 燃尽图(Burndown Chart)监控

    燃尽图是监控 Sprint 进度的核心工具,它显示了剩余工作量随时间变化的趋势。

    • 理想线 vs 实际线:如果实际线高于理想线,说明进度滞后;如果低于理想线,说明进度超前或估算过于保守。
    • 及时干预:当发现偏差时,PO 可以调整需求范围,或团队增加资源(需谨慎,因为布鲁克斯定律指出“向延后的软件项目增加人手只会使其更延后”)。
  3. 每日站会(Daily Stand-up)

    每天15分钟,团队成员回答三个问题:

    • 昨天完成了什么?
    • 今天计划做什么?
    • 遇到了什么阻碍?

      这种高频同步机制能迅速暴露风险,避免问题堆积到 Sprint 末期。

工具链支持:数字化管理基础设施

现代互联网公司的进度管理高度依赖数字化工具,实现数据自动采取和实时同步。

工具类别 代表工具 主要功能与应用场景
项目管理/任务追踪 Jira, Trello, PingCode 核心工具,用于创建用户故事、分配任务、设置状态流转、生成燃尽图和累积流图(CFD),Jira 适合复杂敏捷项目,Trello 适合轻量级看板。
代码版本控制 GitLab, GitHub 通过代码提交记录关联任务 ID,实现“代码-任务”双向追溯,自动触发 CI/CD 流水线,确保代码变更及时集成。
持续集成/部署

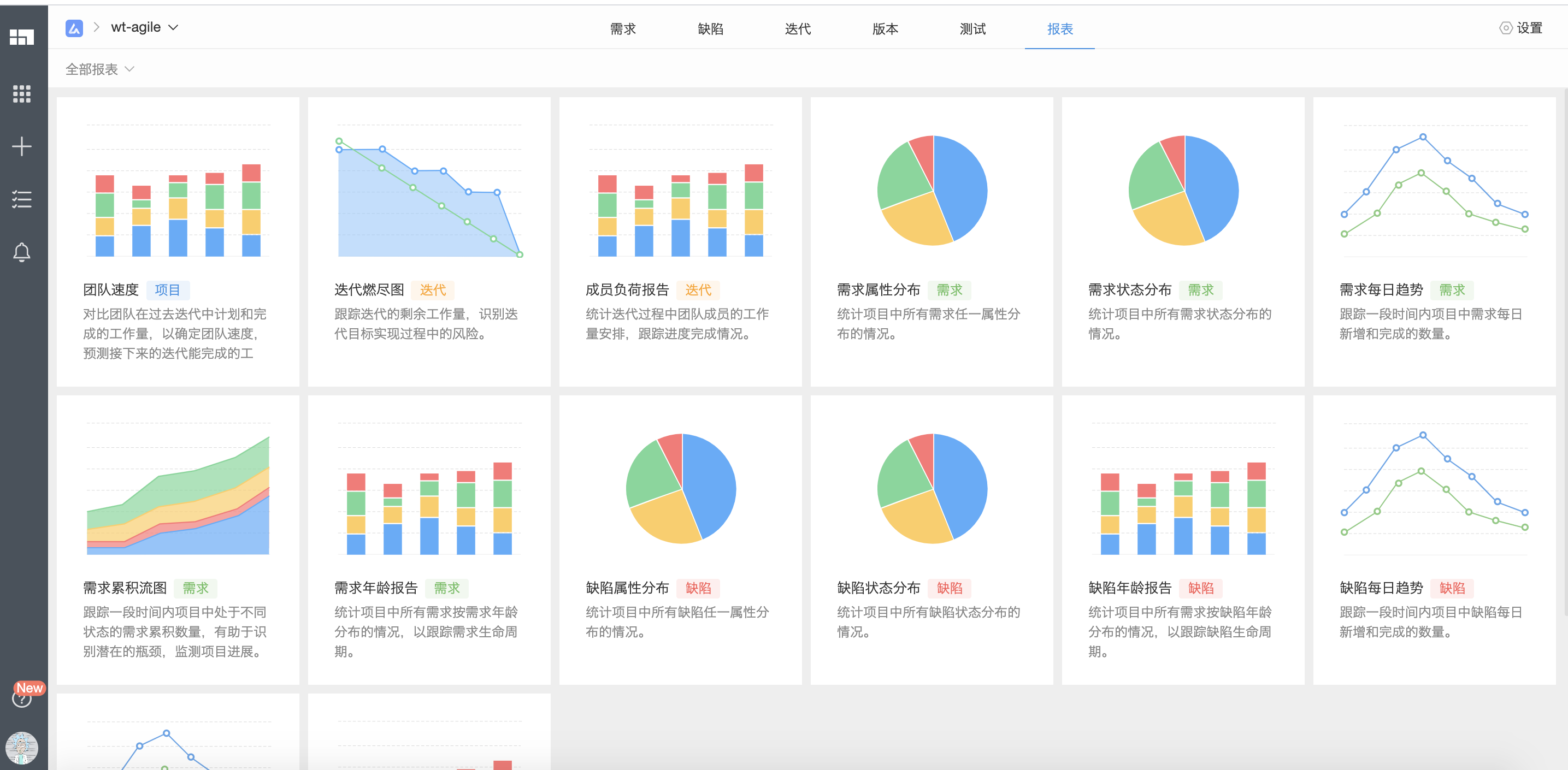

互联网公司项目进度怎么管?项目进度管理工具推荐 第2张

Jenkins, GitLab CI, CircleCI

自动化构建、测试和部署,减少人工操作错误,加快反馈循环,使进度管理从“人管人”转向“流程管人”。
文档与协作 Confluence, Notion, Feishu 存储需求文档、会议纪要和技术设计,与任务工具集成,确保上下文信息不丢失。
数据可视化 Tableau, Metabase, 内部BI 汇总多个项目数据,生成宏观进度报表,供管理层决策。

常见痛点与应对策略

尽管有成熟的理论和方法,互联网公司在进度管理中仍面临诸多挑战:

  1. 需求频繁变更

    • 现象:业务方在 Sprint 中途插入紧急需求,打乱原有计划。
    • 对策:建立严格的变更控制流程,Sprint 期间原则上不接受新需求,除非替换同等工作量的旧需求,设立“缓冲池”或预留 20% 的资源用于处理突发任务。
  2. 跨部门协作壁垒

    • 现象:前端、后端、测试、产品之间沟通成本高,依赖关系复杂。
    • 对策:推行“特性团队”(Feature Team)模式,即一个团队包含完成某项功能所需的所有角色(产品、开发、测试、设计),减少跨团队依赖,使用接口契约测试(Contract Testing)提前定义前后端交互标准。
  3. 进度估算不准

    互联网公司项目进度怎么管?项目进度管理工具推荐 第3张

    • 现象:初期乐观估计,后期严重延期。
    • 对策:基于历史数据(Velocity)进行估算,而非凭直觉,引入“三点估算”(最乐观、最可能、最悲观)来量化风险,定期进行回顾会,分析估算偏差原因,持续改进估算精度。
  4. 技术债务累积

    • 现象:为了赶进度,牺牲代码质量,导致后续开发效率下降。
    • 对策

      :在每个 Sprint 中预留 10%-20% 的时间用于重构和技术债务偿还,将技术债务视为正式的工作项,纳入产品待办列表(Backlog)进行优先级排序。

相关问题与解答

问题 1:在敏捷开发中,如果项目进度严重滞后,除了加班赶工,还有哪些有效的补救措施?

解答:

加班赶工往往会导致代码质量下降和团队倦怠,是下策,更有效的补救措施包括:

  1. 范围裁剪(Scope Reduction):与产品负责人(PO)沟通,识别并移除当前 Sprint 中优先级最低的功能,确保核心功能按时上线。
  2. 简化实现方案:采用“最小可行产品”(MVP)思维,先实现核心路径,非核心体验延后迭代。
  3. 增加资源(需谨慎):如果必须增加人手,应安排资深人员指导新人,并避免引入过多新人导致沟通复杂度指数级上升。
  4. 优化流程:检查是否有阻塞环节(如测试环境不稳定、需求不明确),集中资源解决瓶颈,而非单纯增加人力。

问题 2:如何平衡“快速迭代”与“项目进度可控性”之间的矛盾?

解答:

这一矛盾的本质是灵活性与确定性的博弈,平衡的关键在于分层管理和透明化:

  1. 分层规划:在战略层(季度/半年度)保持相对稳定的路线图(Roadmap),提供方向性确定性;在执行层(Sprint/周)保持高度灵活,允许根据反馈调整细节。
  2. 数据驱动决策:利用燃尽图、累积流图等工具实时暴露进度风险,让管理层看到“不确定性”,从而及时调整预期或资源,而不是等到最后才暴露问题。
  3. 定义“完成”标准(DoD):明确每个任务完成的严格标准(如代码审查通过、测试覆盖、文档更新),确保“快”不等于“糙”,避免因返工导致的进度失控。
  4. 建立反馈闭环:通过频繁的用户测试和市场反馈,确保团队在做“正确的事”,减少因方向错误导致的无效进度投入。
