上一篇
互联网产品项目管理怎么做?项目生命周期管理流程
- 云服务器
- 2026-07-07
- 11
互联网产品的生命周期具有高度的不确定性、快速迭代性和跨部门协作复杂性,因此其项目管理与传统软件工程或制造业项目管理有着显著差异,成功的互联网产品项目管理不仅仅是进度控制,更是价值交付、风险管理和团队协同的综合艺术,以下将从核心方法论、关键流程、协作机制及常见陷阱四个维度进行详细阐述。
核心方法论:从瀑布到敏捷的演进
在互联网行业,敏捷开发(Agile) 已成为主流,尤其是 Scrum 和 Kanban 两种框架的结合使用。
-
Scrum框架的核心要素
- 角色定义:明确产品负责人(PO)、Scrum Master(敏捷教练)和开发团队(Dev Team)的职责边界,PO负责“做什么”(价值最大化),Scrum Master负责“怎么做”(移除障碍、流程优化),团队负责“做出来”(技术实现)。
- 时间盒(Time-boxing):通过固定时长的迭代(Sprint,通常为2-4周),将大目标拆解为可交付的小增量。
- 仪式规范:每日站会(同步进度与阻塞)、迭代计划会(承诺工作量)、评审会(展示成果获取反馈)、回顾会(持续改进流程)。
-
Kanban看板管理
适用于维护期或需求波动极大的项目,通过可视化工作流(To Do, In Progress, Review, Done),限制在制品数量(WIP Limit),从而识别瓶颈,提高流转效率。
-
双轨敏捷(Dual-track Agile)
- 发现轨道(Discovery):由产品设计师和用户研究员主导,专注于验证假设、探索解决方案,确保做“正确的事”。
- 交付轨道(Delivery):由开发团队主导,专注于高效实现已验证的方案,确保“把事做正确”。
- 两轨并行,发现轨道的输出直接作为交付轨道的输入,避免开发团队在错误的需求上浪费资源。
关键流程与工具链

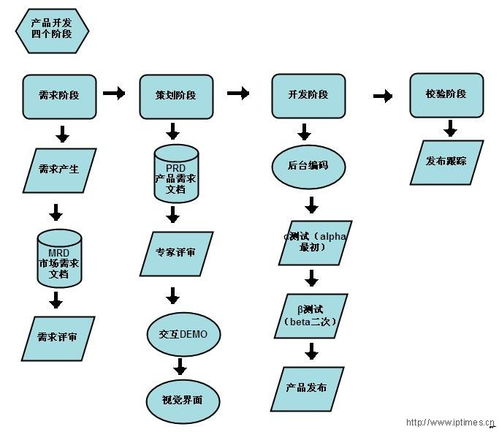

互联网产品的项目管理贯穿从概念到上线的全生命周期,每个阶段都有特定的管理重点。

| 阶段 | 核心任务 | 关键产出物 | 常用工具/方法 |
|---|---|---|---|
| 概念与立项 | 市场洞察、竞品分析、MVP定义 | PRD(产品需求文档)、商业画布、立项报告 | SWOT分析、用户访谈、Jira/Confluence |
| 规划与设计 | 需求拆解、原型设计、技术评审 | 交互原型、UI设计稿、技术架构图、排期表 | Figma/Sketch、Axure、思维导图、甘特图 |
| 迭代开发 | 代码编写、单元测试、持续集成 | 可运行的软件版本、测试报告 | Git、Jenkins、Jira/Tapd、代码审查(Code Review) |
| 测试与验收 | 功能测试、性能测试、UAT验收 | Bug列表、验收报告、发布说明 | Selenium、JMeter、TestRail、灰度发布策略 |
| 发布与运营 | 上线部署、数据监控、用户反馈收集 | 上线公告、数据日报、迭代回顾报告 | Google Analytics、神策数据、客服系统、A/B测试 |
跨部门协作与沟通机制
互联网产品涉及产品、设计、开发、测试、运营、市场等多个角色,高效的协作机制是项目成功的基石。
-
需求管理的标准化
- 建立统一的需求池(Backlog),所有需求必须经过优先级排序(如使用
RICE评分法 或 MoSCoW法则)。

- 推行“需求冻结”机制,在Sprint进行中严禁插入非紧急需求,以保障团队专注度。
- 建立统一的需求池(Backlog),所有需求必须经过优先级排序(如使用
信息透明化
- 利用在线协作工具(如飞书、钉钉、Slack)建立项目专属频道,确保信息同步实时化。
- 维护单一的“真相源”(Single Source of Truth),例如所有文档统一存储在Confluence或Notion中,避免版本混乱。
-
冲突解决机制
- 当产品价值与技术实现发生冲突时,建立基于数据的决策机制,通过快速原型测试或A/B测试来验证假设,而非依靠职位高低进行争论。
- 定期举行“技术-产品”对齐会,让开发人员理解业务背景,让产品经理了解技术约束。
-
范围蔓延(Scope Creep)
- 现象:项目过程中不断添加新功能,导致延期或质量下降。
- 对策:严格执行变更控制流程,任何新增需求必须替换掉同等工作量的原有需求,或推迟到下一个迭代。
-
伪敏捷
- 现象:只有站会和迭代计划,缺乏回顾和改进,团队依然处于被动执行状态。
- 对策:强化回顾会的质量,确保每次迭代都有具体的行动项(Action Items)落地,并追踪改进效果。
-
忽视非功能性需求

- 现象:只关注功能实现,忽略性能、安全、兼容性等,导致上线后出现严重事故。
- 对策:在需求评审阶段引入非功能性需求清单,将性能指标(如响应时间、并发数)纳入验收标准。
-
数据孤岛
- 现象:产品、运营、开发各自为政,数据不互通,无法形成闭环。
- 对策:建立统一的数据中台或数据看板,确保所有角色基于同一套数据指标进行决策。
- 引入自动化测试:虽然初期投入时间,但自动化单元测试和集成测试能大幅减少回归测试的人力成本,防止“修一个Bug引出两个新Bug”。
- 技术债务管理:承认技术债务的存在,但在每个迭代中预留10%-20%的时间专门用于重构和优化代码,避免债务累积导致系统崩溃。
- MVP思维:严格界定最小可行产品(MVP)的范围,只开发核心功能,非核心功能(如复杂的UI动画、边缘场景处理)可以延后或简化,从而在保证核心质量的前提下加快上市速度。
- 代码审查(Code Review):即使团队小,也必须执行轻量级的代码审查,这不仅是质量控制,更是知识共享和统一代码规范的重要手段。
- 促进共同理解:组织专项会议,让产品经理解释需求背后的业务价值和用户痛点,让开发人员阐述技术难点和潜在风险,很多时候,分歧源于信息不对称。
- 探索替代方案:引导双方寻找“第三选择”,是否可以通过简化UI、调整技术架构或分阶段上线来降低开发成本,同时满足核心业务目标?
- 数据驱动决策:如果双方僵持不下,建议进行小规模验证,开发一个极简的原型进行用户测试,或用技术探针验证可行性,用客观数据代替主观争论。
- 升级决策机制:若仍无法达成一致,应将问题升级至更高层级的决策委员会(如产品委员会),由具备更高视野的管理层基于整体战略利益做出最终裁决,并明确责任归属。
常见陷阱与应对策略
相关问题与解答
在资源有限(如小型团队或初创公司)的情况下,如何平衡快速迭代与代码质量?
解答:
在资源有限的情况下,平衡速度与质量的核心在于“自动化”和“优先级管理”。
当产品经理提出的需求与开发团队的技术评估存在巨大分歧时,项目经理应如何介入处理?
解答:
项目经理在此场景下应扮演“协调者”和“翻译者”的角色,而非简单的裁判。
