互联网项目风险管理怎么做?项目风险识别与应对策略
- 云服务器
- 2026-06-27
- 7
互联网项目具有迭代快、需求多变、技术复杂度高以及依赖外部环境(如政策、市场趋势)等特点,这使得风险管理成为项目成功的关键因素,有效的风险管理并非仅仅是在出现问题后“救火”,而是建立一套从识别、评估到应对和监控的闭环体系。
风险识别:全面扫描潜在威胁

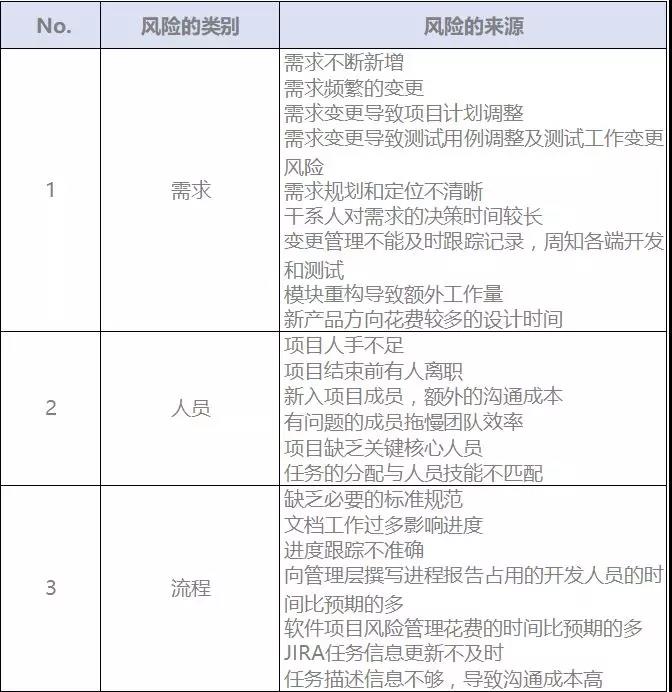

风险识别是风险管理的第一步,目标是尽可能全面地找出可能影响项目目标的不确定性因素,在互联网项目中,常见的风险来源包括技术、市场、团队、运营和法律合规等方面。
为了系统化地识别风险,可以采用头脑风暴、德尔菲法(专家判断)、SWOT分析或检查表法,以下是互联网项目中常见的风险类别及具体示例:
| 风险类别 | 具体风险示例 | 潜在影响 |
|---|---|---|
| 技术风险 | 第三方API接口不稳定或变更;新技术栈学习曲线陡峭;系统并发处理能力不足导致崩溃。 | 项目延期、功能缺失、用户体验下降、服务器成本激增。 |
| 需求风险 | 用户需求模糊或频繁变更;利益相关者对交付物期望不一致;MVP(最小可行性产品)范围蔓延。 | 开发返工、预算超支、产品与市场脱节、团队士气低落。 |
| 市场风险 | 竞争对手推出类似功能;市场风向快速转变;用户获取成本(CAC)高于预期。 | 产品上线即过时、获客困难、投资回报率(ROI)为负。 |
| 团队风险 | 核心开发人员离职;关键岗位人员技能不足;跨部门沟通协作效率低下。 |
知识断层、进度延误、代码质量下降、决策缓慢。 |
| 合规与法律风险 | 数据隐私法规(如GDPR、个人信息保护法)违规;知识产权侵权;内容审核不合规。 | 巨额罚款、应用下架、品牌声誉受损、法律诉讼。 |
风险评估:量化优先级
识别出风险后,并非所有风险都需要同等程度的关注,通过评估风险发生的概率(Probability)和一旦发生后的影响程度(Impact),可以将风险划分为不同等级,从而确定处理的优先级。

通常使用风险矩阵(Risk Matrix)进行定性或半定量评估:
- 高概率 + 高影响:属于“红色风险”,必须立即制定详细应对计划,并指派专人监控。
- 高概率 + 低影响:属于“黄色风险”,需制定缓解措施,降低发生频率或减轻后果。
- 低概率 + 高影响:属于“橙色风险”,需制定应急预案(Plan B),确保发生时能快速响应。
- 低概率 + 低影响:属于“绿色风险”,列入观察清单,定期复查即可。
风险应对策略:主动出击
针对评估出的高风险项,互联网项目通常采取以下四种主要应对策略:
规避(Avoid)
改变项目计划以消除风险或保护项目目标不受影响。
- 示例:如果某项新技术存在极大的不稳定性风险,决定暂时不使用该技术,改用成熟稳定的旧方案。
转移(Transfer)
将风险及其后果的部分或全部转移给第三方。
- 示例:购买网络安全保险;将非核心模块外包给专业供应商,并在合同中明确违约责任;使用云服务而非自建机房以转移硬件故障风险。
减轻(Mitigate)
采取措施降低风险发生的概率或减轻其影响。

- 示例:
- 技术
:进行压力测试以提前发现性能瓶颈;实施代码审查制度以提高代码质量。
- 需求:采用敏捷开发模式,通过短周期迭代快速验证需求,减少大规模返工风险。
- 团队:建立文档知识库,避免单人依赖(Bus Factor),确保知识共享。
- 技术
接受(Accept)
对于低优先级风险,或应对成本高于风险损失的情况,选择主动或被动接受。
- 示例:预留应急储备金(Contingency Reserve)或时间缓冲(Buffer),以应对可能发生的轻微延误。
风险监控与沟通:动态调整
互联网项目环境变化迅速,风险管理不是一次性的活动,而是一个持续的过程。

- 定期风险审查会议:在每周的站会或双周的迭代回顾会中,专门留出时间讨论风险登记册(Risk Register)的状态。
- 关键指标监控:设定风险触发器(Trigger),如“当服务器错误率超过1%时”或“当用户留存率连续三天下降时”,自动触发预警机制。
- 透明化沟通:确保所有利益相关者(包括开发、产品、运营、管理层)对主要风险有共同认知,避免隐瞒风险,因为早期暴露风险往往成本最低。
在互联网项目中,风险无处不在,但风险也伴随着机会,优秀的风险管理能力能够帮助团队在不确定性中保持敏捷,将潜在的危机转化为优化的契机,通过建立结构化的识别、评估、应对和监控流程,项目团队可以更自信地驾驭复杂多变的项目环境,提高交付成功率。
相关问题与解答
问题 1:在互联网敏捷开发环境中,传统的“前期全面风险评估”是否还适用?如何调整风险管理策略?
解答:
传统的“前期全面风险评估”在敏捷环境中依然有价值,但其形式和侧重点需要调整。
- 从“一次性”变为“持续性”:敏捷强调迭代,因此风险评估不应仅在项目启动时进行一次,而应融入每个迭代(Sprint)的计划会议和回顾会议中。
- 从“详尽文档”变为“轻量级记录”:不需要维护厚重的风险登记册,可以使用轻量级的看板(Kanban)或简单的共享文档来跟踪主要风险。
- 聚焦“当下”与“:重点评估当前迭代和下一个迭代可能面临的技术债务、需求变更或资源瓶颈,而不是过度关注一年后的市场风险。
- 利用“最小可行性产品”(MVP)降低风险:通过快速发布MVP获取用户反馈,本身就是对市场风险和需求风险最有效的减轻策略。
问题 2:当项目面临“核心开发人员突然离职”这一高风险时,除了招聘新人,有哪些具体的预防和应急措施?
解答:
针对核心人员离职的风险,应采取“预防”与“应急”相结合的措施:
- 预防措施(减轻风险):
- 知识共享与文档化:强制要求核心成员编写详细的技术文档、架构说明和代码注释,避免“知识孤岛”。
- 结对编程(Pair Programming):在关键模块开发时,安排至少两人共同工作,确保至少两人熟悉核心逻辑。
- 交叉培训:鼓励团队成员互相学习彼此负责的模块,提高团队的整体技能覆盖率。
- 激励机制:关注核心员工的工作满意度和职业发展,通过合理的薪酬、认可和成长机会降低其离职意愿。
- 应急措施(接受/转移风险):
- 建立“影子”文档:确保有第二负责人(Backup)熟悉该模块,即使不是主要开发者。
- 模块化设计:在架构设计上保持高内聚低耦合,使得人员变动对整体系统的影响最小化,便于新人快速接手。
- 预留招聘缓冲:在人力资源预算中预留紧急招聘的渠道和预算,以便在人员离职后能迅速启动招聘流程。
