互联网项目管理有哪些实战经验?如何高效管理项目进度
- 云服务器
- 2026-06-17
- 5
在互联网行业,项目管理的核心不仅仅是“按时交付”,更是“在不确定性中寻找确定性”,互联网产品迭代快、需求变更频繁、技术栈复杂,传统的瀑布式管理往往难以适应,以下是我在多年互联网项目管理实践中归纳的核心经验,涵盖从启动到收尾的全生命周期管理。
需求管理与范围控制:守住底线
互联网项目最大的痛点往往是“需求蔓延”(Scope Creep),很多项目延期并非因为开发慢,而是因为需求像滚雪球一样越滚越大。
- 明确“不做”什么比“做”什么更重要
在项目启动初期,必须与产品、业务方共同制定《项目范围说明书》,不仅要列出功能列表,更要明确非功能性需求(如性能指标、兼容性要求)以及明确排除在外的功能。
- 建立变更控制委员会(CCB)机制
对于中期提出的新增需求,严禁口头答应,必须通过正式的变更流程:
- 评估变更对工期、成本、质量的影响。
- 如果必须加需求,必须置换掉同等工作量的原有需求,或者申请延期。
- 所有变更需留下书面记录(邮件或Jira/Teambition等工具备注)。
敏捷协作与沟通机制:打破孤岛
互联网团队通常由产品、设计、前端、后端、测试、运维等多角色组成,高效的沟通机制是项目推进的润滑剂。
- 站会(Daily Stand-up)的正确打开方式
站会不应超过15分钟,且只同步三件事:

- 昨天完成了什么?
- 今天计划做什么?
- 遇到了什么阻碍(Blockers)?
- 注意:站会不是问题解决会,遇到复杂问题会后单独拉小会讨论。

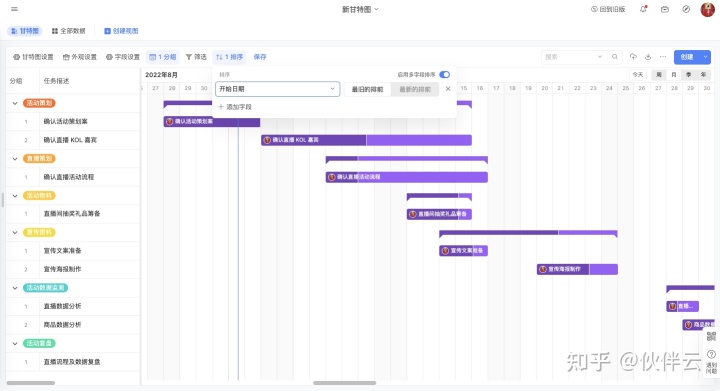

- 可视化工作流
使用看板(Kanban)或燃尽图(Burndown Chart)让进度透明化,当所有人都能看到“待办”、“进行中”、“阻塞”、“已完成”的状态时,协作效率会显著提升。
- 定期复盘(Retrospective)
每个迭代(Sprint)结束后,必须召开复盘会,遵循“保持-停止-开始”原则:
- Keep:哪些做法有效,需要继续保持?
- Stop:哪些做法低效或有害,需要立即停止?
- Start:哪些新尝试值得在下个迭代引入?
风险管理与预案:未雨绸缪
互联网项目充满技术债务、人员流动、第三方依赖等风险,被动救火不如主动防火。

| 风险类型 | 常见表现 | 应对策略 |
|---|---|---|
| 技术风险 | 新技术栈不成熟、性能瓶颈、接口联调失败 | 提前进行技术预研(PoC);预留Buffer时间;制定降级方案。 |
| 人员风险 | 核心开发离职、病假、多项目并行精力分散 | 建立代码文档规范;实行结对编程或代码审查(Code Review);关键岗位AB角备份。 |
| 需求风险 | 业务方想法多变、需求描述模糊 | 原型图确认签字;MVP(最小可行性产品)思维,先上线核心功能再迭代。 |
| 外部依赖 | 第三方API不稳定、服务器资源审批慢 | 提前申请资源;模拟第三方接口Mock数据并行开发;签订SLA协议。 |
质量保障与上线策略:稳字当头
在“快”与“稳”之间寻找平衡,是互联网项目管理的艺术。
- 测试左移(Shift Left Testing)
不要等到开发完成才测试,测试人员应在需求评审阶段介入,编写测试用例;开发阶段进行单元测试和接口测试,这样能尽早发现缺陷,降低修复成本。
- 灰度发布与A/B测试
对于重大版本更新,严禁全量直接发布。
- 灰度发布:先对内部员工或5%的用户开放,观察日志和监控指标。
- A/B测试:对比不同版本的用户行为数据,用数据决策是否全量推广。
- 回滚机制
每次上线前,必须确认回滚方案,如果上线后出现P0级故障,必须在5-10分钟内完成回滚,优先恢复业务,再排查问题。
数据驱动与价值交付
互联网项目最终要回归商业价值,项目管理不仅要关注“做完”,更要关注“做好”和“有用”。
- 定义成功指标(Success Metrics)
在项目启动时,就要明确项目上线后的核心指标,如:DAU(日活跃用户)、转化率、加载速度、错误率等。
- 上线后追踪
项目上线不是终点,PM需要持续监控上线后的数据表现,收集用户反馈,为下一个迭代提供依据。
相关问题与解答
问题 1:当业务方频繁插入紧急需求,导致原定项目计划严重滞后时,项目经理该如何应对?

解答:
面对这种情况,切忌直接拒绝或默默承受,建议采取以下步骤:
-
量化影响:立即评估该紧急需求对当前项目关键路径、上线日期和质量的影响,形成具体的数据报告(插入此需求将导致整体延期3天,或需砍掉2个低优先级功能)。
- 透明沟通:将评估结果同步给业务方及其上级,明确告知“资源是有限的,增加A必然牺牲B”。
- 提供选项:给出选择题而非问答题。“我们可以加这个紧急需求,但原定的功能X需要延后到下个版本;或者我们保持原计划,将此需求放入需求池排队。”
- 建立规则:事后推动团队建立“紧急需求通道”规则,规定紧急需求的审批权限和频率,避免常态化干扰。

- RACI矩阵明确分工:在项目启动时,使用RACI模型(谁负责Responsible、谁批准Accountable、咨询谁Consulted、通知谁Informed)明确每个任务的角色,需求文档由产品经理负责(R),技术负责人审核(A),测试人员提供测试建议(C)。
- 标准化交付物标准:明确每个阶段交接物的标准,产品交付给开发的必须是“原型图+PRD文档+交互说明”,开发交付给测试的必须是“可部署的测试包+接口文档+自测报告”,不符合标准的交付物,接收方有权退回。
- 建立“无指责”复盘文化:当问题发生时,聚焦于“流程哪里出了问题”而非“谁犯了错”,通过优化流程来减少推诿的空间,例如引入自动化测试减少人为疏忽,或优化代码审查流程确保代码质量。
问题 2:在跨部门协作(如产品、研发、测试、运营)中,经常出现责任推诿现象,如何界定责任边界并提升协作效率?
解答:
责任推诿通常源于职责定义模糊和沟通断层,解决策略如下:
