在互联网行业,项目沟通不仅是信息传递的过程,更是协调资源、管理预期、规避风险的核心手段,高效的沟通机制能够显著降低返工率,提升团队凝聚力,以下是一份详尽的《互联网项目沟通管理办法》,旨在规范内部协作流程,确保信息流转的准确性与及时性。

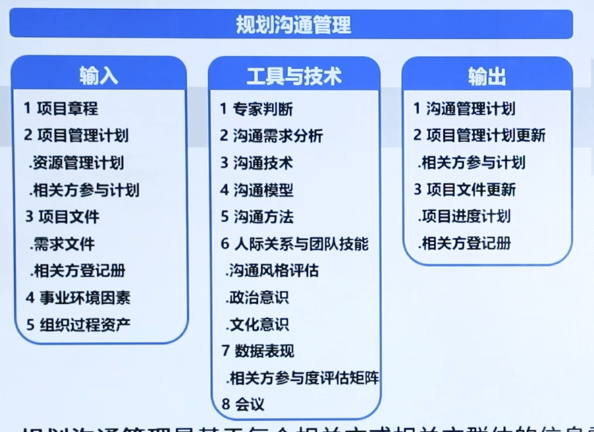

沟通原则与核心目标
所有项目成员需遵循以下核心沟通原则,以确保协作的高效性:
- 透明化原则:除涉及商业机密或个人隐私外,项目进度、风险及决策依据应向相关干系人公开。
- 闭环原则:任何沟通必须有始有终,重要事项需确认接收、理解及执行反馈,形成“发送-确认-执行-反馈”的闭环。
- 异步优先,同步补充:常规信息通过文档或即时通讯工具异步处理,复杂问题或紧急决策通过会议同步解决,减少无效会议。
- 上文归纳先行:汇报工作或提出问题前,先陈述上文归纳或核心诉求,再展开背景与细节,提升沟通效率。
沟通渠道与工具规范
不同场景下应使用标准化的沟通工具,避免信息碎片化。

| 沟通场景 | 推荐工具/渠道 | 示例 | 响应时效要求 |
|---|---|---|---|
| 日常即时交流 | 企业微信/钉钉/Slack | 简短确认、快速问答、非正式讨论 | 工作时间内 2 小时内 |
| 正式文档协作 | 飞书文档/Confluence/Notion | 需求文档、技术方案、会议纪要、项目计划 | 实时更新,版本需归档 |
| 任务追踪管理 |
Jira/Trello/Teambition | 任务分配、进度更新、Bug 状态流转 | 每日至少更新一次状态 |
| 正式会议沟通 | 腾讯会议/Zoom/线下会议室 | 需求评审、技术方案评审、项目复盘、周会 | 需提前预约,会后输出纪要 |
| 紧急事务处理 | 电话/语音通话 | 线上故障、重大变更、紧急决策 | 立即响应 |
关键沟通节点与流程
项目启动阶段
- Kick-off Meeting(启动会):
- 参与者:项目经理、产品、研发、测试、设计、运营等核心成员。
- 产出物:《项目章程》、《沟通计划表》、《干系人清单》。
- :明确项目背景、目标、范围、里程碑、角色职责及沟通机制。
项目执行阶段
- 每日站会(Daily Stand-up):
- 形式:线上或线下,限时 15 分钟。
- 昨日完成什么?今日计划做什么?遇到什么阻碍?
- 目的:同步进度,暴露风险,而非详细讨论技术细节。
- 周例会(Weekly Review):
- 形式:30-60 分钟。
- 回顾本周里程碑完成情况,同步下周计划,协调跨部门资源,解决阻塞性问题。
- 产出物:《周报》或《项目状态报告》。
- 需求与技术评审:
- 需求评审:产品经理讲解 PRD,研发与测试提问,确认可行性与边界。
- 技术评审:架构师或 Tech Lead 讲解技术方案,评估性能、安全性及扩展性。
- 项目复盘会(Retrospective):
- 参与者:全体项目成员。
- 回顾项目全过程,做得好的”、“需要改进的”以及“具体的行动项”。
- 产出物:《项目复盘报告》,沉淀经验教训至知识库。
- 会前准备:
- 必须提前发出会议邀请,包含明确的议程(Agenda)和预读材料。
- 无议程、无预读材料的会议,参会者有权拒绝参加。
- 会中控制:
- 指定专人记录会议纪要。
- 严格控制时间,偏离主题的讨论应记录为“停车场(Parking Lot)”事项,另行安排时间讨论。
- 会后跟进:
- 会议结束后 24 小时内发出会议纪要。
- 纪要必须包含:决议事项、待办事项(Action Items)、责任人、截止时间(DDL)。
- 责任人需在 DDL 前反馈完成情况,否则需主动升级汇报。
- 需求变更流程:
- 任何需求变更必须通过正式渠道提出(如提交变更申请单或更新 PRD 版本)。
- 评估变更对进度、成本、质量的影响。
- 重大变更需经变更控制委员会(CCB)或项目发起人审批后方可执行。
- 风险预警机制:
- 一旦发现可能影响项目里程碑的风险(如技术难点、资源短缺、外部依赖延迟),责任人需在 24 小时内 向上级及项目组通报。
- 隐瞒风险导致项目延误的,将纳入绩效考核负面记录。
- 尊重与包容:尊重不同角色的专业意见,避免人身攻破或情绪化表达。
-
准确表达:使用清晰、无歧义的语言,避免使用模糊词汇(如“大概”、“尽快”),应使用具体数据或时间点(如“周三 18:00 前”)。

- 留痕意识:重要决策、承诺、变更必须在邮件或协作工具中留下书面记录,口头沟通后需补发文字确认。
- 紧急干预:项目经理应立即召集核心成员召开紧急会议,重新评估剩余工作量,识别关键路径上的阻塞点,必要时申请资源追加或范围裁剪(Scope Cut),并向上级如实汇报风险及补救方案。
- 根因分析与整改:事后需进行专项复盘,分析沟通失效的原因(如:是否缺乏每日站会?是否风险上报机制被忽视?),随后,强制推行更高频的同步机制(如改为每日两次站会),并建立“风险红黄灯”预警制度,确保类似问题不再发生。
- 明确 SLA(服务等级协议):在项目启动初期,与协作部门共同定义交付物的标准、格式及响应时间,并将其写入项目章程,获得双方上级认可。
- 建立联合考核机制:对于强依赖型项目,建议将协作部门的配合度纳入双方的共同 KPI 或 OKR 中,使双方利益绑定。
- 升级沟通路径:若日常沟通无效,应依据管理办法中的“风险预警机制”,及时通过正式邮件抄送双方部门负责人,以客观数据(如延期天数、影响范围)为依据进行升级协调,避免个人层面的冲突。
项目收尾阶段
会议管理规范
为提高会议效率,所有正式会议需遵循以下规范:
变更与风险管理沟通
沟通纪律与职业素养
相关问题与解答 (Q&A)
Q1: 如果项目进度出现严重滞后,但团队内部沟通不畅,导致问题未被及时发现,应如何处理?
A: 处理此类危机需采取“紧急干预+根因分析”两步走策略:
Q2: 跨部门协作中,经常遇到其他部门配合度低、响应慢的情况,如何在沟通管理办法中解决?
A: 这通常源于目标不一致或权责不清,建议从以下三个维度优化:
