项目管理中,制定科学的进度计划是保障项目按时完成的核心环节,双代号网络计划图作为一种经典的项目进度管理工具,通过节点与箭线直观呈现项目任务的逻辑关系和时间参数,为项目团队提供清晰的进度规划与控制框架,它不仅是理论模型,更是在实践中广泛应用的有效管理手段,助力项目高效推进。

什么是双代号网络计划图?

双代号网络计划图(A-O-N Network Diagram),又称箭线图法(Arrow Diagramming Method, ADM),是项目管理中用于表示项目活动顺序和逻辑关系的一种图形化工具,其核心是通过节点(Node)和箭线(Arrow)的组合,构建项目的网络结构,节点通常用圆圈表示,代表工作(Activity)或事件(Event);箭线则连接节点,表示工作之间的逻辑关系(如先后顺序、依赖关系),通过这种图形化表达,项目团队可以直观理解任务的先后顺序、依赖关系以及整体进度逻辑,为后续的时间参数计算和进度控制提供基础。

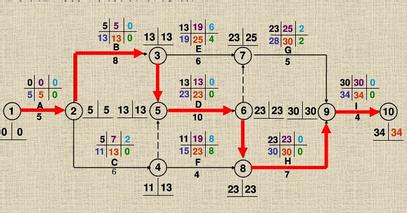

Project双代号网络计划图是什么?初学者必知的绘制与作用详解 第1张

核心要素与符号含义

双代号网络计划图由以下核心要素构成,每个要素都有明确的符号和含义:

| 要素 | 符号 | 含义说明 |

|————|————|————————————————————————–|

| 节点 | 圆圈 | 分为工作节点(表示具体任务,如“设计”)和事件节点(表示开始/结束时刻,不消耗时间) |

| 箭线 | 直线/折线 | 表示工作(Activity),箭线方向表示工作进行方向,标注工作名称、持续时间等 |

| 虚工作 | 虚箭线 | 不消耗时间和资源,仅用于表示逻辑关系(如两个工作间的依赖关系,无实际任务) |

| 时间参数 | – | 包括最早开始(ES)、最早完成(EF)、最晚开始(LS)、最晚完成(LF)、总时差(TF)等 |

绘制步骤与规则

绘制双代号网络计划图需遵循以下步骤和规则,确保逻辑关系准确、结构清晰:

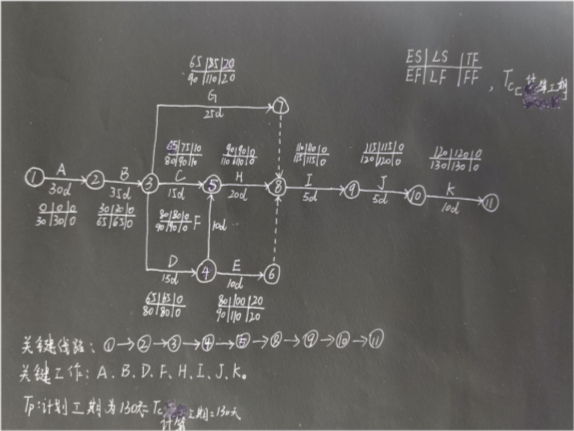

Project双代号网络计划图是什么?初学者必知的绘制与作用详解 第2张

  1. 任务分解(Work Breakdown Structure, WBS):将项目目标分解为可执行的任务列表,明确每个任务的名称和持续时间。
  2. 确定逻辑关系:分析任务之间的依赖关系(如“需求分析”完成后才能进行“系统设计”),“前导工作”与“后续工作”的对应关系。
  3. 绘制初步网络图:按照逻辑关系,用节点表示任务,用箭线连接节点,形成初步的网络结构,注意避免出现循环回路(即无始无终或无终无始的路径)。
  4. 检查与修正:验证逻辑关系是否正确(如是否存在遗漏的前导工作),检查节点编号是否连续且无重复,确保网络图无环、无冗余。
  5. 计算时间参数:采用节点法或工作法计算每个节点和工作的最早、最晚时间参数,为后续关键路径分析做准备。
  6. 确定关键路径:识别总时差为0的工作序列,即关键路径(Critical Path),该路径决定了项目的总工期。

绘制规则包括:

Project双代号网络计划图是什么?初学者必知的绘制与作用详解 第3张

  • 节点编号规则:从左到右依次编号,避免逆向编号(如①→②→③…)。
  • 避免交叉:尽量调整箭线方向,减少箭线交叉,提升可读性。
  • 逻辑关系明确:通过虚工作表示复杂的逻辑关系(如“任务A完成后,任务B和任务C同时开始”)。

关键路径分析

关键路径(Critical Path)是双代号网络计划图中总时长最长的路径,其上的所有工作均为关键工作(总时差为0),关键路径的意义在于:

  • 决定项目总工期:项目总工期等于关键路径上所有工作的持续时间之和。
  • 进度控制重点:关键路径上的工作进度直接影响项目整体进度,若关键工作延迟,则项目总工期将延长。
  • 资源优化依据:通过关键路径分析,可优先分配资源(如人力、设备)给关键工作,确保其按时完成。

关键路径的识别方法:计算所有路径的总持续时间,最长路径即为关键路径,某网络图中存在两条路径:路径1(①→②→④→⑥)总时长为10天,路径2(①→③→⑤→⑥)总时长为12天,则路径2为关键路径。

实际应用案例

以“软件开发项目”为例,双代号网络计划图的应用如下:

  • 任务分解:将项目分为“需求分析”、“系统设计”、“编码实现”、“测试”、“部署”五个主要任务。
  • 逻辑关系:需求分析完成后进行系统设计;系统设计完成后开始编码实现;编码完成后进行测试;测试通过后部署上线。
  • 绘制网络图:节点1(需求分析,5天)、节点2(系统设计,8天)、节点3(编码实现,15天)、节点4(测试,10天)、节点5(部署,3天),箭线连接节点,表示逻辑关系。
  • 计算时间参数:计算各节点的ES、EF、LS、LF,确定总时差为0的关键路径(如1→2→3→4→5)。
  • 应用效果:通过关键路径分析,项目团队可重点关注“编码实现”和“测试”两个关键任务,提前规划资源,确保项目按时交付。

优缺点与适用场景

  • 优点
    • 直观性:通过图形化表达,清晰展示任务逻辑关系和时间参数。
    • 计算性:支持系统计算时间参数,便于关键路径分析。
    • 控制性:关键路径分析为进度控制提供依据,助力项目按时完成。

  • 缺点
    • 复杂性:对于大型复杂项目,绘制网络图可能较为繁琐。
    • 更新性:项目进度变化时,网络图更新较为困难。
  • 适用场景
    • 大型、复杂项目:如建筑工程、软件开发、大型设备制造等。
    • 需要详细进度计划的项目:要求明确任务顺序和时间参数的项目。

FAQs

  1. 问题:双代号网络计划图与单代号网络计划图有什么区别?

    解答:双代号网络计划图以箭线表示工作,节点表示事件;单代号网络计划图以节点表示工作,箭线表示逻辑关系,两者核心差异在于“工作表示方式”,双代号更直观展示工作顺序,单代号更简洁,适用于复杂逻辑关系。

  2. 问题:如何快速识别关键路径?

    解答:通过计算各路径的总时长,选择最长的路径即为关键路径;或通过总时差(TF)识别,总时差为0的工作组成的路径即为关键路径,关键路径上的工作进度直接影响项目总工期,需重点监控。
