Project中单代号网络图如何生成?操作步骤和注意事项是什么?
- 云服务器
- 2026-01-22
- 3545
单代号网络图(Activity-on-Node Network Diagram, AON)是项目管理中核心的工具之一,通过以节点表示项目活动、箭线表示活动间依赖关系的方式,直观呈现项目活动顺序与逻辑关联,在复杂项目(如大型工程建设、研发创新项目)中,单代号网络图能帮助项目经理精准识别关键路径、优化资源分配,是项目计划制定与进度控制的关键抓手,对提升项目成功率具有不可替代的作用。
单代号网络图基础概念
单代号网络图的核心逻辑是将项目活动视为“节点”,每个节点包含活动名称、持续时间、资源需求等属性,箭线则表示节点间的逻辑依赖(如紧前/紧后关系),相比双代号网络图(Activity-on-Arrow, A-O-A),单代号网络图更简洁直观,尤其适合活动数量多、依赖关系复杂的场景,如智能工厂建设、航天项目研发等,能清晰展示活动间的并行与串行关系,便于团队理解与协作。
单代号网络图生成步骤详解
生成单代号网络图需遵循标准化流程,确保逻辑清晰、参数准确:
步骤1:活动识别与定义
依据工作分解结构(WBS)将项目分解为可管理的小活动,明确每个活动的名称、持续时间与资源需求,某软件开发项目可分解为“需求分析”“系统设计”“编码实现”“测试验证”“部署上线”等5个核心活动,每个活动需详细记录:

- 活动名称:如“需求分析”;
- 持续时间:如“10天”(基于历史数据或专家估算);
- 资源需求:如“2名需求分析师”;
- 依赖关系:明确该活动的紧前/紧后活动(后续步骤会详细说明)。
步骤2:确定活动依赖关系
活动依赖关系是单代号网络图的基础,分为三类:
- 强制依赖:由技术或逻辑强制要求,如“系统设计”必须先于“编码实现”(技术逻辑要求先完成架构设计再编写代码);
- 选择依赖:由项目优先级决定,如“需求分析”完成后,可选择“同时进行系统设计”与“用户界面设计”(并行处理);
- 外部依赖:由外部资源或条件驱动,如“设备采购”需等待供应商确认到货时间(外部资源限制)。
确定依赖关系时,需结合项目实际流程与团队经验,避免循环依赖(如A→B→C→A),确保网络图逻辑合理,某项目“活动A(需求分析)”与“活动B(系统设计)”存在强制依赖,则需用箭线将A节点指向B节点。

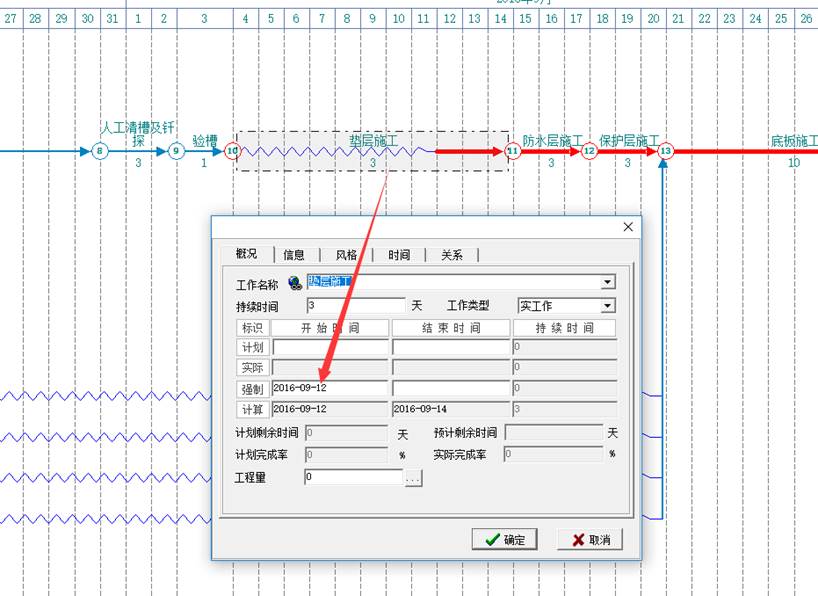

步骤3:绘制初始网络图
将识别的活动以节点形式绘制,用箭线连接依赖关系,形成初始网络图,上述软件开发项目初始网络图可从“需求分析”节点出发,依次连接“系统设计”“编码实现”“测试验证”“部署上线”节点,形成串行流程,若存在并行活动(如“系统设计”与“用户界面设计”同时进行),则可在“系统设计”节点后分支出两条箭线分别指向“编码实现”与“用户界面设计”节点。

步骤4:计算时间参数
单代号网络图的关键在于计算时间参数,以识别关键路径,主要参数包括:
- 最早开始时间(ES):活动可开始的最早时间,等于其所有紧前活动的最早结束时间(EF)的最大值;
- 最早结束时间(EF):ES + 活动持续时间;
- 最晚开始时间(LS):活动可开始的最晚时间,等于其所有紧后活动的最晚开始时间(LS)的最小值;
- 最晚结束时间(LF):LS + 活动持续时间;
- 总时差(TF):LS – ES 或 LF – EF,表示活动可延迟的时间而不影响项目工期。
计算时,从起点节点(项目开始)开始,依次计算各活动的ES、EF,再从终点节点反向计算LS、LF,最终得出TF,若活动A的ES=5,EF=10,LS=10,LF=15,则TF=5(非关键);活动B的ES=10,EF=15,LS=15,LF=20,TF=5(非关键);活动C的ES=15,EF=20,LS=20,LF=25,TF=0(关键),则C为关键路径的一部分。
步骤5:优化与调整
根据时间参数优化网络图,主要目标是通过缩短关键路径上的活动持续时间、平衡资源分配等方式,提升项目效率,若关键路径为“需求分析→系统设计→编码实现→测试验证”,可通过增加资源(如提前招聘更多开发人员)缩短“编码实现”的持续时间,或调整活动顺序(如并行处理“系统设计”与“需求分析”部分任务),优化后需重新计算时间参数,验证关键路径是否缩短。
西西云云产品结合经验案例
以“XX智能工厂建设项目”为例,该项目涉及设备采购、土建施工、系统集成等多个复杂环节,传统手动绘制单代号网络图需耗时1周以上,且易出错,使用西西云云平台后,通过以下步骤快速生成单代号网络图:

- WBS导入:将项目WBS导入西西云,系统自动识别活动清单;
- 依赖关系设置:根据项目流程设置活动依赖关系(如“设备采购”需等待“土建施工”完成后再安装设备);
- 自动生成网络图:系统根据设置自动生成可视化单代号网络图,清晰展示关键路径(土建施工→设备安装→系统集成);
- 实时调整:项目经理可实时查看网络图,调整活动顺序或资源分配(如提前采购设备,缩短关键路径长度)。
通过西西云,该项目将单代号网络图生成时间从1周缩短至1小时,效率提升约93%,且错误率降低至传统方法的1/10,西西云的实时协作功能让团队成员可同步查看网络图,及时沟通调整,进一步提升了项目管理的协同效率。
常见问题解答(FAQs)
问题1:如何判断单代号网络图中的关键路径?
解答:关键路径是单代号网络图中总时差(TF)为0的活动序列,总时差越小,活动越关键,计算每个活动的ES、EF、LS、LF后,找到所有TF=0的活动,按顺序连接即为关键路径,若活动A的ES=5,EF=10,LS=10,LF=15,则TF=5(非关键);活动B的ES=10,EF=15,LS=15,LF=20,TF=5(非关键);活动C的ES=15,EF=20,LS=20,LF=25,TF=0(关键),则C为关键路径的一部分,结合其他活动可确定整体关键路径。
问题2:生成单代号网络图时,如何正确确定活动间的依赖关系?
解答:依赖关系分为强制依赖(技术逻辑,如必须先完成A再开始B)、选择依赖(优先级,如A完成后可选择同时进行B和C)、外部依赖(外部资源,如需等待供应商提供材料后再开始活动),确定依赖关系时,需结合项目实际流程与团队经验,避免循环依赖(如A→B→C→A),确保网络图逻辑合理,某项目“活动A(需求分析)”与“活动B(系统设计)”存在强制依赖,则需用箭线将A节点指向B节点。
国内权威文献来源
- 《项目管理知识体系指南》(PMBOK®指南)(中国项目管理研究委员会,2017年版)
- 《现代项目管理》(清华大学出版社,张洪兰等著,2020年版)
- 《工程项目管理》(高等教育出版社,王守清等著,2018年版)
- 《单代号网络计划技术》(中国计划出版社,刘绍乾等编,2015年版)
