互联网IT行业项目管理制度规章制度需明确流程规范、职责分工,强化进度、质量、风险管控,保障高效协同推进项目目标
组织架构与职责划分

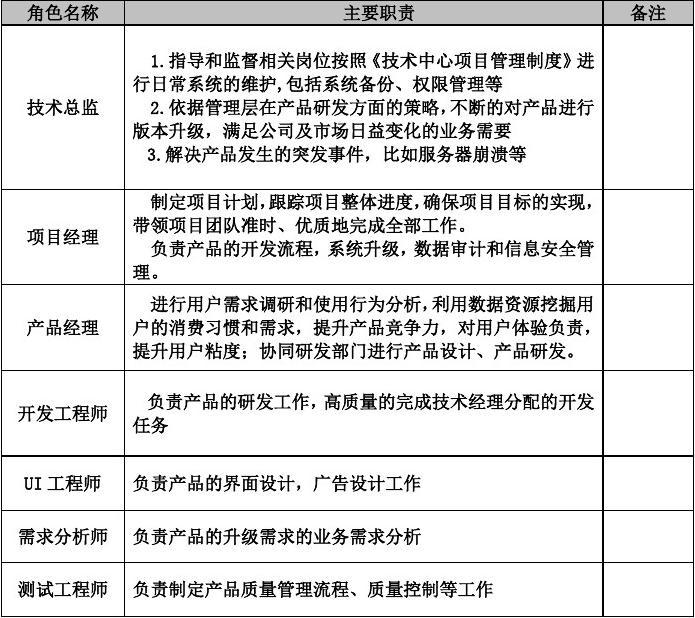

项目管理团队
- 项目经理(PM):负责整体项目规划、进度跟踪、资源协调、风险管控及交付验收。
- 技术负责人(TL):主导技术方案设计、代码评审、技术风险评估及团队技术指导。
- 产品经理(PD):明确需求范围、撰写PRD文档、协调业务部门需求并跟进产品迭代。
跨部门协作角色
- 开发团队:按模块分工完成功能开发,参与技术评审。
- 测试团队:制定测试计划、执行功能/性能测试,输出测试报告。
- 运维团队:负责环境部署、监控及线上问题应急处理。
项目管理流程规范
项目启动阶段
- 需求确认:产品经理输出《产品需求文档(PRD)》,组织需求评审会。
- 技术评审:技术负责人牵头评估技术可行性,输出《技术方案设计书》。
- 资源分配:PM协同HR及各团队负责人确定人员投入计划。
项目规划阶段
- 里程碑拆分:按敏捷开发模式划分迭代周期(如Scrum双周迭代)。
- 任务拆解:开发、测试团队细化任务至Jira/Todoist等工具,明确责任人与工期。
- 风险识别:团队共同梳理技术、资源、时间等风险,录入风险登记表。
项目执行与监控
- 每日站会:15分钟同步进展、阻塞问题及当日计划(适用于敏捷团队)。
- 进度跟踪:PM通过甘特图、燃尽图监控迭代进度,定期更新项目看板。
- 质量把控:代码提交需通过SonarQube静态扫描,测试覆盖率≥80%。
项目收尾
- 上线验收:运维发布后,PM组织业务方签署《上线验收报告》。
- 复盘归纳:团队召开复盘会,分析问题并优化流程,输出《项目复盘报告》。
风险管理机制
风险类型 | 典型案例 | 应对措施 |
---|---|---|
技术风险 | 第三方接口兼容性问题 | 提前技术预研,预留缓冲期 |
需求风险 | 业务方频繁变更需求 | 需求变更需走CCB(变更控制委员会)流程 |
人力风险 | 核心成员临时离职 | 关键岗位AB角制度,知识沉淀文档化 |
时间风险 | 迭代任务延期 | 拆分任务优先级,调整资源倾斜 |
质量管理标准
代码规范
- 强制使用ESLint、Prettier等工具格式化代码。
- 代码提交前需通过CI(持续集成)流水线自动化测试。
测试管理
- 测试类型:功能测试、压力测试、安全测试(如OWASP Top 10破绽扫描)。
- 缺陷管理:Jira缺陷库分级处理(Blocker/Critical/Major/Minor)。
上线标准
- 生产环境灰度发布,逐步放量至100%流量。
- 上线后72小时内核心团队值班监控,及时回滚问题版本。
沟通与文档管理
沟通机制
- 工具:钉钉/飞书为日常沟通平台,重要决策邮件留痕。
- 会议:除每日站会外,每周一次PMO(项目管理办公室)会议对齐全局进展。
文档规范
- 必交文档:PRD、技术方案、测试用例、部署手册、复盘报告。
- 知识库:使用Confluence或Wiki沉淀项目经验,按“项目→阶段→模块”分类存储。
资源与成本管理
人力资源弹性调配
- 高峰期可通过内部“资源池”借用其他团队空闲成员。
- 外部供应商合作需签订《保密协议》并纳入项目管理流程。
成本控制
- 研发费用按项目阶段划分预算(如需求阶段10%、开发阶段40%、测试阶段30%、上线阶段20%)。
- 云资源使用需提前申请,避免闲置浪费(如关闭非工作时段的测试环境)。
绩效考核与奖惩
考核维度 | 指标示例 | 权重 | 奖惩措施 |
---|---|---|---|
项目交付 | 需求交付率、迭代准时率 | 30% | 达标:绩效加分;超标:奖金倾斜 |
质量保障 | 生产缺陷密度、测试覆盖率 | 25% | 未达标:扣减绩效系数 |
团队协作 | 跨部门评价、主动问题推动解决 | 20% | 优秀:晋升优先 |
过程规范 | 文档完整度、流程合规性 | 15% | 违规:通报批评 |
创新能力 | 技术方案优化、效率提升贡献 | 10% | 突出:专项奖励 |
【相关问题与解答】
问题1:互联网项目需求频繁变更,如何避免范围蔓延?
- 解答:
- 建立需求变更流程:所有变更需由产品经理发起,经CCB(变更控制委员会)评估影响(如工期、成本、技术难度)。
- 优先级排序:采用MoSCoW法则(Must-have, Should-have, Could-have, Won’t-have)筛选高价值需求。
- 基线管理:每个迭代开始前锁定需求范围,变更需延至下一迭代。
问题2:跨部门协作效率低,如何提升执行力?
- 解答:
- 明确RACI矩阵:每个任务明确Responsible(执行人)、Accountable(负责人)、Consulted(咨询人)、Informed(告知人)。
- 设立“协作日”:每月一次跨部门联合办公,现场解决阻塞问题。
- 可视化看板:通过物理或数字看板(如Trello)公开任务状态,减少信息差
